オフィス移転は、通常の業務と並行して進める大規模プロジェクトです。物件選定から契約解除、内装工事、引越し、行政手続きまで対応範囲は広く、抜け漏れがあると想定外のコストやスケジュール遅延につながります。本記事では、移転時のチェックリストを時系列で整理し、担当者が押さえるべき実務ポイントをパーテーション施工の視点も交えて解説します。
移転時のチェックリストとは?オフィス移転を成功させる結論

オフィス移転を滞りなく進める鍵は、移転時のチェックリストを時系列で管理することにあります。まずは結論と、押さえておくべき領域の全体像から確認していきましょう。
移転時のチェックリストの結論|時系列で管理することが最重要
オフィス移転の成否を分けるのは、やるべきことを時系列で並べ、担当者と期限を明確にした管理表を持てるかどうかです。移転作業は物件契約、内装工事、引越し、行政手続きなど複数の工程が並行して進むため、思いつきで進めると必ずどこかで抜け漏れが生じます。
一般的にオフィス移転は準備開始から完了まで12〜15ヶ月程度を要するといわれており、逆算してタスクを配置することが欠かせません。この記事で紹介する移転時のチェックリストも、13〜15ヶ月前から移転後1ヶ月までの時系列構成で解説していきます。まずは全体のタイムラインを把握し、自社の移転規模に合わせて調整することから始めてみてください。
オフィス移転チェックリストで押さえるべき6つの領域
移転時のチェックリストは、大きく分けて6つの領域で構成されます。
- 契約関連(新旧オフィスの賃貸契約、解約予告、原状回復条件)
- 物件・レイアウト計画(内覧、動線設計、パーテーション配置)
- 業者選定(内装工事、引越し、原状回復工事)
- 社内周知・広報対応(挨拶状、住所変更、社内マニュアル)
- 当日オペレーション(搬出入、ライフラインの切り替え)
- 移転後手続き(行政届出、原状回復、取引先連絡)
これら6領域を漏れなく管理することで、移転プロジェクト全体の見通しが立てやすくなります。次章以降で、それぞれの領域を時系列に沿って詳しく見ていきます。
移転時のチェックリストが必要な理由

移転時のチェックリストがなぜ必要なのか、具体的なトラブル事例をもとに整理します。準備不足が招くリスクを知ることで、チェックリストの重要性が実感として伝わるはずです。
スケジュール管理が不十分だと発生するトラブル
移転スケジュールの管理が甘いと、内装工事の完了が引越し日に間に合わない、業者の手配が重複するといった事態が起こりやすくなります。特に内装工事とパーテーション施工は天候や資材調達の影響を受けやすく、余裕のない工程だと簡単に遅延します。
遅延が発生すると、旧オフィスの賃料が二重に発生したり、社員の業務に支障が出たりと、金銭的・人的コストが膨らみます。移転時のチェックリストで各工程の期限を可視化しておけば、遅延の兆候を早期に察知し、代替案を検討する時間的余裕も生まれます。
原状回復・敷金トラブルを防ぐため
旧オフィスの退去時には、原状回復義務の範囲をめぐって貸主とトラブルになるケースが少なくありません。契約書に記載された原状回復条件を移転準備の早い段階で確認しておかないと、想定外の追加工事費用を請求されることがあります。
国土交通省の「原状回復をめぐるトラブルとガイドライン」(出典)でも、契約内容の事前確認と経年変化・通常損耗の扱いの明確化が推奨されています。移転時のチェックリストに契約内容確認の項目を組み込むことで、敷金返還や追加費用のトラブルを未然に防げます。
内装工事・レイアウト設計に十分な期間が必要な理由
オフィスのレイアウト設計やパーテーション施工は、単に間仕切りを立てるだけでなく、動線計画や配線計画とも密接に関わる工程です。設計が固まらないまま工事に入ると、追加工事や手戻りが発生し、結果的に工期もコストも膨らみます。
特にパーテーションは電源・LAN配線と絡む部分が多く、施工業者との打ち合わせに一定の期間を要します。移転時のチェックリストで内装工事の着手時期を逆算しておくことで、設計変更の余地を残しつつ、無理のないスケジュールを組めます。
業者選定の遅れが移転コストを増大させる理由
内装工事、引越し、原状回復工事といった業者は、繁忙期になると希望日程での対応が難しくなり、割増料金が発生することもあります。特に3月・4月は移転シーズンと重なるため、業者選定が遅れるほど選択肢が狭まる傾向にあります。
複数業者から早めに見積もりを取得し比較検討することで、コストを適正化しやすくなります。移転時のチェックリストに業者選定の期限を明記しておくことが、コスト増大を防ぐ実務的な対策になります。
移転時のチェックリスト|13〜15ヶ月前までにやること

移転準備の初動段階では、プロジェクト体制の構築と物件選定の土台づくりが中心になります。ここでの動き方が、その後のスケジュール全体の余裕度を左右します。
移転プロジェクトチームの発足
移転準備の第一歩は、社内でプロジェクトチームを発足し、責任者と役割分担を決めることです。総務・情報システム・経理など部門横断のメンバーを集めることで、契約手続きから設備手配まで幅広い業務を漏れなくカバーできます。
チーム発足時には、移転時のチェックリストをベースにした大枠のスケジュールを共有し、各部門が自分ごととして動ける状態を作ることが重要です。定例ミーティングの頻度もこの段階で決めておくと、後の進捗管理がスムーズになります。
現オフィスの課題整理と移転コンセプトの設定
移転を検討するきっかけとなった課題を棚卸しし、新オフィスで実現したいコンセプトを明確にする段階です。座席数の不足、会議室の不足、コミュニケーション動線の悪さなど、現状の不満点を具体的に洗い出しましょう。
課題整理の結果は、後のレイアウト設計やパーテーション配置の判断基準にもなります。「開放感を重視するか」「集中スペースを増やすか」といった方向性をこの段階で言語化しておくと、物件選定や内装計画がぶれにくくなります。
現オフィスの賃貸契約内容の確認
移転準備の初期段階で必ず行いたいのが、現オフィスの賃貸契約書の再確認です。解約予告期間や原状回復条件、預託金の扱いは契約ごとに異なるため、思い込みで進めると想定外の費用や手続き遅延につながります。
解約予告期間の確認
オフィス賃貸契約の解約予告期間は6ヶ月前が一般的ですが、物件によっては3ヶ月や12ヶ月と幅があります。予告期間を過ぎて通知すると違約金が発生する契約もあるため、契約書の該当条項を早めに確認し、通知期限を移転時のチェックリストに反映させておくことが大切です。
原状回復条件の確認
原状回復の範囲は「スケルトン渡し」か「入居時の状態への回復」かで工事内容も費用も大きく変わります。パーテーションや床材の扱いが契約書にどう定められているかを確認し、退去時の工事範囲を早い段階で把握しておくと、後々の見積もり交渉がスムーズになります。
預託金・保証金の返却時期確認
敷金や保証金の返却時期は契約書に明記されていることが多く、退去後3ヶ月〜6ヶ月程度かかるケースが一般的です。返却時期を事前に把握しておくことで、新オフィスの初期費用の資金計画も立てやすくなります。
新オフィス物件の選定基準の策定
物件探しを始める前に、面積・立地・賃料上限・設備条件などの選定基準を社内で明文化しておくことが重要です。基準が曖昧なまま内覧を進めると、比較検討に時間がかかり、選定が長引く原因になります。
必要な執務スペース面積は一人あたり3〜5坪を目安に算出し、会議室数や共有スペースの割合も含めて基準を数値化しておくと、物件比較の判断がぶれません。この基準は移転時のチェックリストの中でも特に社内合意形成が求められる項目です。
新オフィス候補の内覧・現地確認
選定基準に沿って候補物件を絞り込んだら、実際に現地を訪れて内覧を行います。図面だけでは分からない設備条件や周辺環境は、必ず現地で確認することが移転後のミスマッチを防ぐポイントです。
専有部分(空調・照明・電源容量)の確認
空調の効き具合、照明の照度、コンセントの電源容量は業務に直結する要素です。特に電源容量はOA機器の増設やパーテーション配線工事の可否に関わるため、契約前に必ず確認しておく必要があります。
共用部分(エントランス・エレベーター・トイレ)の確認
エレベーターの台数や搬入経路の広さは、引越し当日の作業効率に影響します。来客対応の多い企業であれば、エントランスの印象やトイレの清潔感も候補選定の判断材料になります。
周辺環境(アクセス・飲食店)の確認
最寄り駅からの距離や周辺の飲食店の充実度は、従業員満足度に関わる要素です。求人募集時のアピールポイントにもなるため、内覧時にあわせて確認しておくとよいでしょう。
新オフィスの契約締結
内覧・比較検討を経て物件を決定したら、契約条件の最終確認を行い契約を締結します。賃料や共益費だけでなく、フリーレント期間、原状回復義務の範囲、内装工事の可否といった条項も細かく確認しておきましょう。
契約締結後は解約不可のケースが多いため、契約書の細部まで社内でダブルチェックすることが望ましいです。この段階で契約が完了すると、いよいよ内装工事やパーテーション施工など具体的な移転準備のフェーズに移行します。

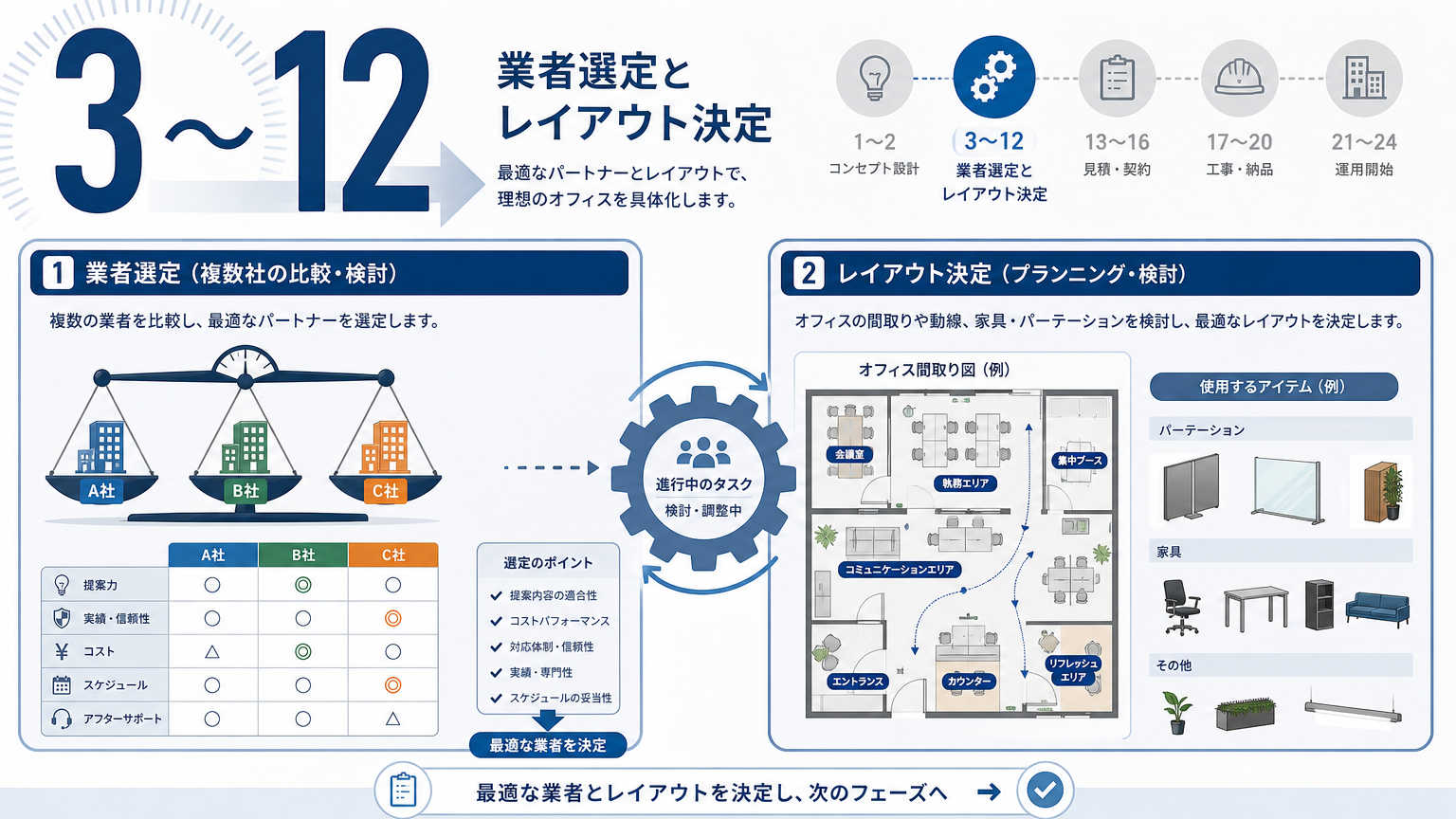

移転時のチェックリスト|3〜12ヶ月前までにやること

契約締結後は、内装工事やパーテーション施工、引越し業者の手配など具体的な準備作業が本格化します。この期間の段取りが、移転当日の完成度を左右する重要なフェーズです。
内装工事業者の選定・見積もり依頼
新オフィスの内装工事は複数業者から見積もりを取得し、費用感と対応範囲を比較することから始めます。工事範囲には電気・空調設備の変更、床材の張り替え、パーテーション設置などが含まれるため、見積もり項目の粒度をそろえて比較することが重要です。
業者選定時には過去の施工事例やオフィス移転の実績数も確認材料にしましょう。移転時のチェックリストにおいて、この工程は着工までの期間を左右するため、できるだけ早い段階で複数社への打診を進めることをおすすめします。
パーテーション・オフィス家具業者の選定
パーテーションは執務室のゾーニングや遮音性能を左右する重要な要素であり、内装工事業者とは別に専門業者へ依頼するケースも多く見られます。ローパーテーションからガラスパーテーション、防音仕様まで種類が豊富なため、用途に応じた選定が必要です。
家具業者との選定を同時並行で進めることで、パーテーションのレイアウトと家具配置の整合性を早期に確認できます。施工と家具搬入のタイミング調整も見積もり依頼時に相談しておくと、後の工程管理が楽になります。
引越し業者の選定・見積もり依頼
オフィス移転専門の引越し業者は、什器の梱包から搬出入、廃棄物処理までワンストップで対応してくれる場合があります。見積もり依頼時には、移転人数、什器の量、搬出入経路の条件を伝え、複数社から比較見積もりを取ることが基本です。
繁忙期(3月〜4月)は希望日での予約が取りにくくなるため、移転時のチェックリストに沿って早めに仮予約を入れておくと安心です。搬出入経路の養生範囲についても、この段階で確認しておきましょう。
原状回復工事業者の選定
旧オフィスの原状回復工事は、賃貸契約書で指定業者が定められているケースと、任意で選定できるケースがあります。指定業者がいない場合は、複数業者から見積もりを取り、工事範囲と費用の妥当性を比較検討しましょう。
原状回復工事は退去日直前に慌てて手配すると割高になりがちです。移転時のチェックリストの中でも見落とされやすい項目のため、内装工事業者の選定と並行して早めに動くことをおすすめします。
オフィスレイアウトの基本コンセプト決定
内装工事の着工前に、執務スペースの配置や動線、電源・LAN配線の計画を具体化していく段階です。レイアウトの完成度は、パーテーションの配置精度や配線工事の手戻りの有無に直結します。
執務スペースとパーテーション配置の検討
座席レイアウトと合わせてパーテーションの配置を検討します。集中作業スペースとコミュニケーションスペースを明確に分けることで、業務効率と快適性の両立がしやすくなります。パーテーションの高さや素材選びも、この段階で用途に応じて決めておきましょう。
動線計画の設計
従業員の移動経路や来客対応時の動線を図面上でシミュレーションし、無駄な回り道や混雑ポイントがないか確認します。避難経路の確保も同時に検討し、消防法上の基準を満たしているか設計段階でチェックしておくことが大切です。
電源・LAN配線計画の策定
OA機器の配置に合わせて電源とLAN配線のルートを計画します。パーテーション内に配線を通す場合は、施工業者と事前にすり合わせておかないと、後から配線経路の変更が発生しやすくなります。
新規購入・リースする家具・OA機器の選定
新オフィスで使用するデスク、チェア、複合機などの家具・OA機器を購入するかリースするか判断する段階です。初期費用を抑えたい場合はリース契約を選ぶ企業も多く、耐用年数やメンテナンス条件を比較して選定します。
家具の納品時期は内装工事の完了時期と合わせる必要があるため、移転時のチェックリスト上でも工事スケジュールと連動させて発注時期を管理しましょう。
既存家具・パーテーションの継続利用判断
現オフィスで使用している家具やパーテーションを新オフィスでも継続利用するかどうかを判断します。サイズや仕様が新レイアウトに適合するか、劣化状況はどうかといった観点で個別に評価しましょう。
継続利用できるものが多いほど、新規購入コストを抑えられます。移設可能なパーテーションであれば、施工業者に移設費用を見積もってもらい、新規購入との費用比較を行うことをおすすめします。
廃棄物・不用品のリストアップ
移転を機に不要となる什器や書類を洗い出し、廃棄方法を決めていきます。産業廃棄物として処理が必要なものと、一般廃棄物として処理できるものを区分し、処理業者への依頼範囲を明確にしましょう。
機密書類の廃棄については、シュレッダー処理や溶解処理など適切な方法を選定することが重要です。リストアップの段階で処分品を可視化しておくと、引越し業者への見積もり依頼にも反映しやすくなります。
電話回線・インターネット回線の切り替え手配
電話番号の継続利用可否やインターネット回線の新規開設には、申し込みから工事完了まで1〜2ヶ月程度かかる場合があります。特に固定電話番号を維持したい場合は、通信事業者への確認と手続きを早めに進める必要があります。
回線工事の日程は内装工事の進捗とも関わるため、移転時のチェックリストの中で工事業者と通信事業者のスケジュールをすり合わせておくと、開通遅延のリスクを減らせます。
各業者との発注・契約完了
内装工事、パーテーション施工、家具、引越し、原状回復といった各業者との契約をこの時期までに完了させます。発注内容に漏れがあると、工程の後戻りが発生しやすくなるため、契約書と見積書の内容を最終確認しておきましょう。
すべての契約が完了した時点で、移転時のチェックリスト上の主要な発注業務は一区切りとなり、次のフェーズである移転直前の準備作業に移行します。

移転時のチェックリスト|1〜2ヶ月前までにやること

移転直前の1〜2ヶ月は、社内外への周知と工事の最終確認が中心になります。抜け漏れがあると移転当日の混乱に直結するため、細部まで丁寧にチェックしましょう。
取引先への移転挨拶状の準備
移転日が確定したら、取引先へ送付する挨拶状の文面と送付リストを準備します。挨拶状には移転日、新住所、電話番号の変更有無を明記し、余裕を持って発送できるよう準備を進めましょう。
郵送だけでなくメールでの案内も併用する企業が増えており、送付方法は取引先との関係性に応じて使い分けるとよいでしょう。
名刺・社判・封筒など印刷物の住所変更手配
名刺、社判、封筒、請求書フォーマットなど住所が記載された印刷物は、印刷会社への発注から納品まで時間がかかる場合があります。移転日に間に合うよう、発注時期を逆算して手配することが必要です。
在庫のある印刷物は移転前に使い切る計画を立てておくと、無駄な廃棄を防げます。
ホームページ・会社案内・契約書フォーマットの変更
会社ホームページのアクセスマップや所在地表記、会社案内資料、契約書のひな形に記載された住所も更新が必要です。更新漏れがあると取引先に古い情報が伝わってしまうため、担当部署を決めてリストで管理しましょう。
特にホームページは移転日当日に切り替わるよう、事前に更新作業を済ませて予約公開しておくとスムーズです。
社内向け移転マニュアルの作成・周知
従業員向けに、私物の梱包方法、荷物の搬出ルール、当日のタイムスケジュールをまとめたマニュアルを作成し周知します。マニュアルがあることで、当日の混乱や問い合わせ対応の手間を大きく減らせます。
座席表や新オフィスのフロアマップも合わせて共有しておくと、移転後の業務開始がスムーズになります。
荷造りスケジュールと役割分担の通知
部署ごとに荷造りの開始日と完了期限を設定し、梱包資材の配布や役割分担を通知します。個人デスク周りと共有スペースで担当を分けておくと、責任の所在が明確になり作業漏れを防げます。
引越し業者から提供される梱包ルールに沿って、ラベリング方法も統一しておくと搬入後の荷解きが効率的になります。
施主検査(工事完了確認)の実施
内装工事とパーテーション施工が完了したら、引き渡し前に施主検査を実施し、仕上がりと設備の動作を確認します。この検査で不備を見つけておくことが、移転後のトラブルを防ぐ最後の砦になります。
パーテーション施工箇所の仕上がり確認
パーテーションの取り付け精度、隙間の有無、扉の開閉具合を実際に触って確認します。図面通りの位置に設置されているか、遮音性能が期待通りか、この段階でしっかりチェックしておきましょう。
発注した家具・OA機器の設置確認
納品された家具やOA機器が発注内容と一致しているか、数量・仕様の両面で確認します。破損や誤発注があった場合は、移転前に交換対応を依頼できるよう早めに検査を実施することが重要です。
移転時のチェックリスト|移転当日にやること

移転当日は搬出入作業とライフラインの切り替えが同時進行するため、時間ごとのタスク管理が欠かせません。当日の流れを事前にシミュレーションしておくことで、現場の混乱を最小限に抑えられます。
旧オフィスでの搬出作業と最終確認
引越し業者と連携しながら什器や書類の搬出を進め、搬出完了後は忘れ物がないか各フロアを最終確認します。特に固定電話や社内サーバーなど撤去に手間がかかる設備は、搬出順序を事前に決めておくとスムーズです。
搬出リストと照らし合わせながら数量を確認し、荷物の紛失や積み残しがないよう複数人でチェックする体制を整えましょう。
電気・ガス・水道の使用停止手続き
旧オフィスの電気・ガス・水道は、退去日に合わせて使用停止の手続きを行います。事前に各事業者へ連絡し、立ち会いが必要な場合は日程を調整しておく必要があります。
手続きが漏れると退去後も基本料金が発生し続けるため、移転時のチェックリストで担当者と連絡日を明確にしておきましょう。
新オフィスでの搬入作業と荷物確認
新オフィスへの搬入では、事前に決めたレイアウト図に沿って什器を配置していきます。搬入リストと現物を照合しながら、破損や不足がないか確認する担当者を配置しておくと安心です。
特にパーテーションで区切られたスペースへの什器搬入は、経路が狭くなる場合があるため、業者との事前打ち合わせで搬入順序を決めておくことをおすすめします。
電気・ガス・水道の使用開始手続き
新オフィスの電気・ガス・水道は、入居前に開通手続きを済ませておく必要があります。当日は動作確認を行い、空調や照明が正常に機能しているかチェックしましょう。
万が一不具合があった場合に備え、管理会社や設備業者の緊急連絡先を事前に控えておくと対応がスムーズです。
近隣・関係者への挨拶
新オフィスの入居にあたっては、同じビル内の入居企業や管理会社へ挨拶を行うのが一般的なマナーです。搬入作業で共用部分を使用する際の配慮を伝えておくと、その後の関係も良好に築きやすくなります。
ビル管理会社には緊急連絡先や営業時間の共有もあわせて行っておきましょう。

移転時のチェックリスト|移転後1ヶ月以内にやること

移転が完了した後も、旧オフィスの明け渡しや行政手続きなど対応すべき事項が残っています。この期間の対応漏れは後々のトラブルにつながるため、期限を意識して進めましょう。
旧オフィスの原状回復工事の実施
移転後は速やかに旧オフィスの原状回復工事に着手します。契約で定めた明け渡し期限に間に合うよう、工事業者とスケジュールを再確認しておくことが大切です。
工事完了後は貸主または管理会社立ち会いのもとで最終確認を行い、原状回復条件を満たしているかチェックしましょう。
旧オフィスのビル管理会社への引き渡し
原状回復工事が完了したら、鍵の返却や設備の最終確認を行い、ビル管理会社へ正式に引き渡します。引き渡し時には立会確認書を取り交わし、後日の敷金返還トラブルを防ぐための記録を残しておきましょう。
退去精算書の内容も併せて確認し、不明な請求項目があればその場で質問しておくことをおすすめします。
行政機関への住所変更届出
本店所在地の変更に伴い、法人登記や税務署・社会保険関連の届出も必要になります。これらは提出期限が法律で定められているため、移転時のチェックリストに沿って早めに準備を進めましょう。
法人登記の変更
本店移転登記は法務局に対して行い、移転後2週間以内に申請することが会社法で定められています。管轄法務局が変わる場合は旧・新両方の法務局へ申請が必要になるため、司法書士へ依頼するケースも多く見られます。
税務署・社会保険関連の届出
税務署への異動届出書、年金事務所や労働基準監督署への各種変更届も、移転後速やかに提出する必要があります。届出先が複数にまたがるため、提出書類と期限をリスト化して管理することをおすすめします。
金融機関・取引先への住所変更連絡
取引銀行や主要取引先へ、正式な住所変更連絡を行います。金融機関によっては住所変更に伴う手続き書類の提出が必要になる場合があるため、事前に必要書類を確認しておきましょう。
請求書や契約書に記載する住所情報も、この段階ですべて新住所に統一されているか再確認しておくと安心です。
各種契約(通信・リース)の住所変更手続き
通信回線やリース契約など、旧住所で契約していたサービスの登録情報を新住所に変更します。契約者情報の変更手続きを怠ると、請求書の送付先が旧オフィスのままになるなどの支障が出る場合があります。
移転時のチェックリストの最終項目として、契約中のサービス一覧を洗い出し、変更手続きの完了状況を確認しておきましょう。
移転時のチェックリストの活用具体例

ここまで紹介した移転時のチェックリストを、実際の業種別・規模別の事例に当てはめて考えてみましょう。よくある失敗事例も併せて紹介し、対策のヒントとしてお役立てください。
業種別レイアウト事例で見るパーテーション活用チェックポイント
業種によってパーテーションの活用ポイントは異なります。コールセンターであれば防音性を重視したハイパーティションが適していますし、IT企業であればオープンな執務空間に集中ブースを点在させる配置が好まれる傾向にあります。
士業事務所など来客対応が多い業種では、応接スペースとバックオフィスをガラスパーテーションで緩やかに仕切り、開放感と機密性を両立させる事例も見られます。移転時のチェックリストにレイアウトの業種特性を反映させることで、内装工事の手戻りを減らせます。
移転規模別(小規模・中規模・大規模)のチェックリスト比較
移転規模によって、準備に要する期間とチェック項目の粒度は変わります。以下の表は、規模ごとの目安を整理したものです。
| 規模 | 従業員数目安 | 準備期間目安 | 特に重視すべき項目 |
|---|---|---|---|
| 小規模 | 〜30名 | 3〜6ヶ月 | 業者選定、荷造りスケジュール |
| 中規模 | 30〜100名 | 6〜12ヶ月 | レイアウト設計、社内周知 |
| 大規模 | 100名〜 | 12〜15ヶ月 | プロジェクト体制構築、行政手続き |
小規模移転では業者選定と荷造りが中心になりますが、大規模移転になるほどプロジェクト体制の構築や部門間調整に時間を要します。自社の規模に応じて、移転時のチェックリストの重点項目を調整することが重要です。
移転時によくある失敗事例と対策
移転プロジェクトでは、経験不足からくる典型的な失敗が繰り返し発生しています。ここでは代表的な3つの失敗事例と、その対策を紹介します。
スケジュール遅延による工事の駆け込み
レイアウト決定が遅れることで内装工事の着工が後ろ倒しになり、移転日直前に工事が集中してしまう失敗はよくあるパターンです。対策として、レイアウトコンセプトの決定期限を早めに設定し、業者との打ち合わせ回数を移転時のチェックリストに組み込んでおくことが有効です。
パーテーション発注の遅れによるレイアウト変更
パーテーションの発注が遅れると、納期の関係で当初計画していたレイアウトを変更せざるを得なくなるケースがあります。パーテーションは製品によって納期が2週間から1ヶ月以上かかることもあるため、内装工事の着工前に発注を完了させておくことが望ましいです。
予算超過を防ぐコスト管理のポイント
見積もり段階で想定していなかった追加工事が発生し、予算を超過してしまう失敗も少なくありません。契約前に工事範囲を明確化し、追加費用が発生する条件をあらかじめ業者と確認しておくことで、予算超過のリスクを抑えられます。
移転時のチェックリストを活用したコスト削減のポイント

移転費用は工夫次第で抑えられる部分が多くあります。ここでは業者選定と既存資材の活用という2つの視点から、コスト削減の具体策を紹介します。
内装工事とパーテーション施工を一社に依頼するメリット
内装工事とパーテーション施工を別々の業者に依頼すると、工程間の調整に時間がかかり、責任の所在が曖昧になることがあります。一社に一括依頼することで、窓口が一本化され、スケジュール調整や不具合対応がスムーズに進みやすくなります。
また、内装工事とパーテーション施工をまとめて発注することで、諸経費が圧縮され、トータルコストが抑えられるケースも多く見られます。移転時のチェックリストで業者選定を検討する際は、一括発注の可否も比較項目に加えてみるとよいでしょう。
既存パーテーションの再利用によるコスト削減
現オフィスで使用しているパーテーションが新レイアウトに適合する場合、移設・再利用することで新規購入費用を大きく抑えられます。特にシステムパーテーションは分解・再組立てが可能な製品も多く、移設コストと新規購入コストを比較検討する価値があります。
再利用の判断にあたっては、経年劣化の状態や新オフィスの天井高との適合性を専門業者に確認してもらうことをおすすめします。移転時のチェックリストの中に既存資材の活用可否を評価する項目を設けておくと、コスト削減の検討漏れを防げます。
まとめ

オフィス移転を成功させる鍵は、移転時のチェックリストを時系列で整理し、契約確認、業者選定、レイアウト設計、当日対応、移転後手続きまでを一貫して管理することにあります。13〜15ヶ月前の物件選定から、移転後1ヶ月の行政手続きまで、各フェーズでやるべきことを明確にしておくことで、想定外のコストやトラブルを防げます。
特にパーテーション施工は内装工事全体の完成度を左右する要素であり、発注時期やレイアウト計画との連携が重要です。本記事のチェックリストを参考に、自社の移転規模に合わせたスケジュールを組み立ててみてください。
移転時のチェックリストについてよくある質問

- オフィス移転の準備はどのくらい前から始めればよいですか?
- 移転規模にもよりますが、一般的には13〜15ヶ月前から準備を始めることが推奨されます。特に大規模移転の場合、物件選定やレイアウト設計に時間がかかるため、余裕を持ったスケジュール設定が重要です。
- 移転時のチェックリストで最も見落とされやすい項目は何ですか?
- 現オフィスの原状回復条件の確認と、行政機関への住所変更届出の期限管理が見落とされがちです。特に法人登記の変更は移転後2週間以内という期限があるため、注意が必要です。
- パーテーションの発注はいつまでに行うべきですか?
- 内装工事の着工前、目安として移転の3〜6ヶ月前までに発注を完了させておくのが望ましいです。製品によっては納期が1ヶ月以上かかる場合もあるため、レイアウト決定後は早めに発注手続きを進めましょう。
- 既存のパーテーションは新オフィスでも再利用できますか?
- 天井高や間口の寸法が適合すれば、システムパーテーションなど分解・再組立てが可能な製品は再利用できるケースが多いです。専門業者に現地調査を依頼し、移設コストと新規購入コストを比較して判断することをおすすめします。
- 移転費用を抑えるにはどのような工夫が有効ですか?
- 内装工事とパーテーション施工を一社に一括発注することで諸経費を圧縮できる場合があります。また、既存家具やパーテーションの再利用可否を早期に判断することも、コスト削減につながる有効な手段です。
